Was ist hybrides Projektmanagement?

Hybrides Projektmanagement ist eine methodische Kombination aus klassischen (planorientierten) und agilen (iterativen) Ansätzen. Ziel ist es, die Planungssicherheit und Struktur des Wasserfall- oder V-Modells auf der strategischen Ebene mit der Flexibilität und Reaktionsgeschwindigkeit agiler Methoden wie Scrum oder Kanban auf der operativen Ebene zu vereinen. Es ermöglicht Unternehmen, komplexe Compliance-Anforderungen zu erfüllen und gleichzeitig schnell auf Marktveränderungen zu reagieren.

Das Beste aus zwei Welten

In der modernen Projektwelt ist die Entscheidung oft kein „Entweder-oder“. Hybrides Projektmanagement nutzt die Stärken beider Welten:

Von der Klassik übernimmt es die grobe Phasenplanung, das Budget-Controlling und die Definition klarer Meilensteine (Governance).

Von der Agilität übernimmt es die Arbeitsweise in den Teams: kurze Sprints, kontinuierliches Feedback und die Arbeit mit Backlogs.

Dieser „Best-of“-Ansatz sorgt dafür, dass das Management den Überblick behält, während die Fachabteilungen die Freiheit haben, ihre Aufgaben eigenverantwortlich und adaptiv zu lösen.

Wann ist hybrides PM sinnvoll?

Ein hybrider Ansatz ist besonders dann wertvoll, wenn:

  1. Unklare Teilbereiche: Der Gesamtrahmen steht fest (z.B. Bau einer Anlage), aber die Softwaresteuerung muss flexibel entwickelt werden.
  2. Regulierte Branchen: Es müssen formale Meilensteine für Audits (ISO, Automotive SPICE) erreicht werden, das Team möchte aber agil arbeiten.
  3. Große Organisationen: Das Unternehmen ist klassisch strukturiert, benötigt aber moderne, agile Prozesse in der Produktentwicklung.
  4. Hohe Risiken: Projekte mit fixen Deadlines und Budgets, die keinen Spielraum für rein explorative Agilität lassen.

Vorteile des hybriden Modells

Für den hybriden Projektmanagement-Ansatz sprechen:

  • Planungssicherheit: Stakeholder erhalten verlässliche Termine durch die klassische Roadmap.
  • Höhere Qualität: Durch agile Feedback-Loops werden Fehler früher erkannt als im reinen Wasserfall.
  • Bessere Akzeptanz: Teams werden nicht in starre Pläne gepresst, sondern können ihre Arbeitsweise optimieren.
  • Risikomanagement: Die Kombination ermöglicht es, Risiken sowohl strategisch vorab als auch operativ während der Sprints zu adressieren.

Hybride Planung und Durchführung im Detail

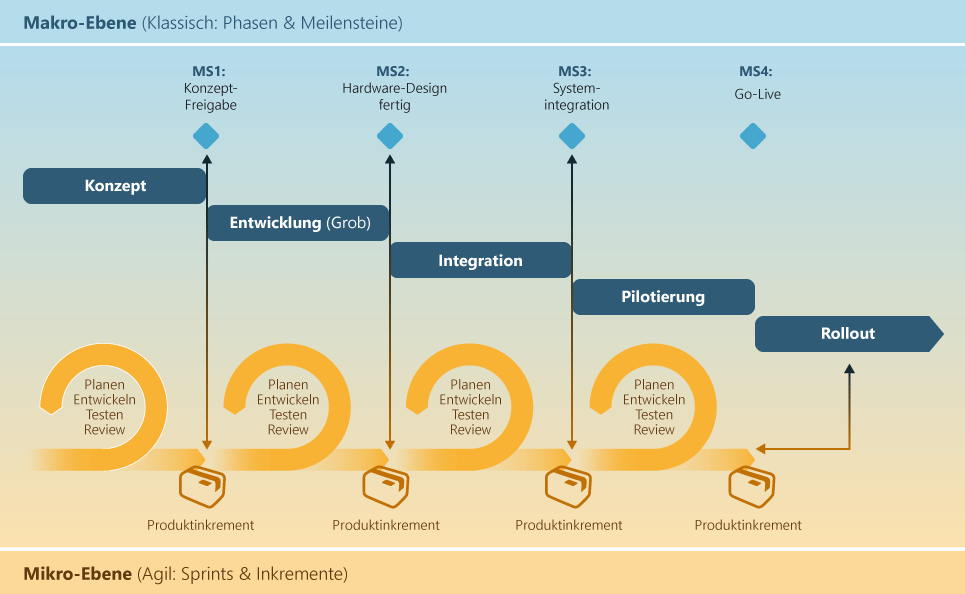

Die Infografik Hybrides Projektmanagment in der Praxis zeigt die Verbindung der klassischen Makro-Ebene (oben, mit Phasen und Meilensteinen) mit der agilen Mikro-Ebene (unten, mit iterativen Sprints und Produktinkrementen)

Die Herausforderung im hybriden Modell besteht darin, zwei unterschiedliche Geschwindigkeiten zu synchronisieren: Die langsame, strategische Ebene (Monate/Quartale) und die schnelle, operative Ebene (Wochen). Dies gelingt durch eine klare Trennung in Makro- und Mikro-Ebene.

1. Die Makro-Ebene: Strategische Grobplanung (Klassisch)

Auf der obersten Ebene wird das Projekt wie ein klassisches Phasenmodell strukturiert. Hier werden die „Leitplanken“ definiert:

  • Phasen & Meilensteine: Das Projekt wird in grobe Abschnitte unterteilt (z. B. Konzept, Entwicklung, Pilotierung, Rollout). Meilensteine markieren wichtige Entscheidungspunkte oder Liefertermine gegenüber Stakeholdern.
  • Struktureller Rahmen: Budget, Ressourcenplanung und grobe Terminziele werden hier festgelegt und im Sinne der Governance überwacht.

2. Die Mikro-Ebene: Operative Feinplanung (Agil)

Innerhalb der klassischen Phasen (meist in der Realisierungsphase) arbeitet das Team agil.

  • Timeboxing: Statt eines detaillierten Gantt-Charts für jede Aufgabe wird in Sprints
  • Backlog-Steuerung: Die Anforderungen aus dem Lastenheft werden in das Product Backlog überführt, dort verfeinert (User Stories) und vom Team eigenverantwortlich abgearbeitet.
  • Iterative Lieferung: Das Team liefert am Ende jedes Sprints ein funktionsfähiges Inkrement, auch wenn die übergeordnete Projektphase noch läuft.

    3. Die Synchronisation: Meilensteine als „Anker“

    Das Herzstück der hybriden Durchführung ist die Verknüpfung beider Ebenen. Ein Meilenstein in der Makro-Planung fungiert als Deadline für eine Serie von Sprints.

    Beispiel: Der Meilenstein „Beta-Version fertig“ in der klassischen Roadmap erzwingt eine Priorisierung im agilen Backlog, sodass alle dafür notwendigen User Stories bis zu diesem Datum in den Sprints abgeschlossen werden.

    4. Monitoring: Hybrides Controlling

    Die Fortschrittskontrolle nutzt Werkzeuge aus beiden Welten:

    • Meilensteintrendanalyse (MTA): Überwacht die strategischen Termine.
    • Burn-down-Charts: Überwachen die Geschwindigkeit und Kapazität des Teams innerhalb der Sprints.
    • Status-Aggregation: Moderne Tools wie objectiF RPM fassen die agilen Fortschritte automatisch zusammen und zeigen auf der Makro-Ebene an, ob der klassische Meilenstein gefährdet ist.

    Praxisbeispiel: Hybride Entwicklung eines zertifizierten Medizinproduktes

    Um die Synergie von Klassik und Agilität greifbar zu machen, betrachten wir die Entwicklung eines smarten, KI-gestützten Ultraschallsystems. In diesem Umfeld müssen physikalische Hardware, sicherheitskritische Firmware und eine benutzerzentrierte Software-Oberfläche perfekt ineinandergreifen.

    1. Die Ausgangslage

    Das Projekt unterliegt strengen gesetzlichen Auflagen. Die Hardware (Schallkopf, Elektronik) muss langwierige Zertifizierungsprozesse durchlaufen. Gleichzeitig soll die KI-gestützte Bildauswertung agil entwickelt werden, um auf Basis von Feedback klinischer Testnutzer ständig verbessert zu werden. Ein starrer Plan für die Software würde hier zu einem veralteten Produkt führen, während ein rein agiler Ansatz für die Hardware die Zulassung gefährden würde.

    2. Die hybride Umsetzung

    • Die Makro-Ebene (Klassisch): Der Gesamtprojektleiter nutzt ein Phasenmodell (V-Modell) für die Einhaltung der Compliance. Es gibt feste Meilensteine für die „Design-Input-Phase“, die „Hardware-Verifikation“ und die finale „Klinische Bewertung“. Diese Ankerpunkte sind essenziell für die Audit-Sicherheit und die Zulassungsbehörden.
    • Die Mikro-Ebene (Agil): Das Software-Team arbeitet in Scrum-Sprints. Sie entwickeln die Benutzeroberfläche und die Analyse-Algorithmen iterativ. In jedem Sprint wird eine neue Teilfunktion (z. B. die automatische Vermessung von Organen) fertiggestellt und Medizinern zur Begutachtung vorgelegt.

    3. Die Synchronisation (Der „Compliance-Anker“)

      Die Verbindung beider Welten erfolgt über definierte Synchronisations-Meilensteine:

      • Traceability-Check: Am Ende jedes dritten Sprints werden die agil erstellten User Stories automatisch mit den klassischen Systemanforderungen (Requirements) verknüpft. So bleibt die Rückverfolgbarkeit für das Audit jederzeit gewahrt.
      • Hardware-Software-Sync: Ein klassischer Meilenstein markiert den Zeitpunkt, an dem die Firmware auf die finale Hardware-Revision aufgespielt werden muss. Das agile Backlog wird so priorisiert, dass alle sicherheitskritischen Funktionen zu diesem Termin den Status „Done“ erreichen.

      4. Das Ergebnis

        Durch diesen hybriden Ansatz wird das Risiko minimiert, die Zulassung aufgrund fehlender Dokumentation zu verpassen. Gleichzeitig ist das System bei Markteinführung hochmodern, da die Software-Funktionen durch die agile Arbeitsweise direkt am Puls der Anwender entwickelt wurden.

        Hybridität in der Praxis

        „Zwei-Tool-Problem“:

        Das Management plant in seinen PM-Tools, die Teams arbeiten mit ihren eigenen Werkzeugen für ihre Backlogs. Die Daten sind nie synchron.

        objectiF RPM verbindet beide Welten in einer Datenbank. Sie planen Meilensteine klassisch und leiten daraus direkt agile Backlogs für die Teams ab.

        Compliance im agilen Umfeld:

        Wie dokumentiert man agile Sprints für ein offizielles Audit?

        objectiF RPM bietet den prozessualen Rahmen (z.B. V-Modell XT), lässt den Teams aber den Freiraum, Aufgaben agil zu bearbeiten. Die Dokumentation entsteht automatisch im Hintergrund.

        Fehlende Transparenz:

        Wo steht das Gesamtprojekt bei all den Sprints?

        objectiF RPM: Mit den hybriden Dashboards in unseren Tools sehen Sie jederzeit, wie der Fortschritt der Sprints auf die übergeordneten Projektziele einzahlt.

        Logos von objectiF RPM und objectiF RM

        Das Beste aus beiden Welten –
        ohne methodische Kompromisse

        Warum zwischen Planbarkeit und Flexibilität entscheiden, wenn Sie beides haben können? Hybrides Projektmanagement ist die Antwort auf die Realität moderner Märkte. objectiF RPM schlägt die Brücke: Planen Sie Ihre Roadmap klassisch und steuern Sie die Umsetzung agil – alles in einer Lösung.

        Häufige Fragen

        Was ist der größte Vorteil von hybridem gegenüber rein agilem PM?

        Der größte Vorteil ist die skalierbare Planungssicherheit. Während rein agile Ansätze oft Schwierigkeiten haben, langfristige Fixtermine (z. B. für Messen oder Markteinführungen) verlässlich vorherzusagen, bietet das hybride Modell durch die klassische Makro-Planung verlässliche Meilensteine, ohne die operative Flexibilität der Teams einzuschränken.

        Welche Rolle spielt der Projektleiter im hybriden Modell?

        Die Rolle wandelt sich vom „Befehlshaber“ zum „Synchronisator“. Der hybride Projektleiter verantwortet die strategischen Leitplanken (Budget, Termine, Stakeholder-Management), lässt den Teams aber die Freiheit, die operative Umsetzung (wie in Scrum oder Kanban) selbst zu steuern. Er fungiert als Schnittstelle zwischen der Plan- und der Sprint-Welt.

        Ist „Water-Scrum-Fall“ das Gleiche wie hybrides PM?

        Ja, „Water-Scrum-Fall“ ist ein populärer (manchmal ironischer) Begriff für eine hybride Form, bei der die Planung (Wasserfall), die Entwicklung (Scrum) und der Release-Prozess (Wasserfall) kombiniert werden. Hybrides PM ist jedoch der professionelle Oberbegriff für alle methodischen Mischformen, die bewusst die Stärken beider Welten kombinieren.

        Wie wird im hybriden Projektmanagement dokumentiert?

        Das hybride Modell ist ideal für regulierte Branchen. Während das Team agil arbeitet und Fortschritte in Backlogs dokumentiert, werden die Ergebnisse regelmäßig mit den klassischen Anforderungen (Requirements) abgeglichen. Tools wie objectiF RPM sorgen dafür, sodass die für Audits notwendige Traceability ohne zusätzlichen manuellen Aufwand entsteht.

        Wann ist ein rein klassischer oder rein agiler Ansatz besser geeignet?

        Wenn ein Projekt entweder extrem simpel und kurz (rein klassisch reicht) oder hochgradig explorativ ohne jede zeitliche oder budgetäre Fixierung ist (rein agil ist besser). Hybridität ist eine Antwort auf Komplexität und Abhängigkeiten; bei sehr geringer Komplexität kann der Overhead der Methodensynchronisation zu groß sein.
