Was ist der Kritische Pfad? (Critical Path Method)

Der Kritische Pfad ist die längste zusammenhängende Kette von Vorgängen in einem Projektplan. Er bestimmt die kürzestmögliche Gesamtdauer eines Projekts. Das Besondere: Die Aufgaben auf diesem Pfad besitzen keinerlei zeitlichen Spielraum (Pufferzeit). Verzögert sich eine dieser Aufgaben, verzögert sich unweigerlich das gesamte Projekt.

Warum heißt der Kritische Pfad eigentlich „kritisch“?

Der Begriff „kritisch“ bezieht sich hier nicht auf eine Gefahr im Sinne eines Fehlers, sondern auf die zeitliche Starrheit.

  • Keine Fehlertoleranz: Während andere Aufgaben im Projekt „atmen“ können (d. h. später anfangen oder länger dauern dürfen), ist der Kritische Pfad das zeitliche Nadelöhr.
  • Termingarantie: Er ist die einzige Kette von Aufgaben, die den Endtermin des Projekts direkt „festschreibt“. Wer den Kritischen Pfad nicht kennt, steuert sein Projekt im Blindflug bezüglich des Lieferdatums.

Woran erkennt man den Kritischen Pfad?

In der Projektplanungsgrafik (Gantt-Diagramm oder Netzplan) lässt sich der Kritische Pfad anhand technischer Merkmale identifizieren:

  1. Gesamtpuffer = 0: Dies ist das eindeutigste Kennzeichen. Der Spielraum zwischen frühestmöglichem und spätestmöglichem Ende ist Null.
  2. Terminidentität: Der früheste Anfangstermin (FAZ) entspricht dem spätesten Anfangstermin (SAZ).
  3. Visuelle Markierung: In professioneller Software wird dieser Pfad meist rot hervorgehoben, um ihn sofort von den blauen (nicht-kritischen) Aufgaben abzugrenzen.

Wie funktioniert die Critical Path Method (CPM)?

Die Methode des Kritischen Pfads basiert auf der mathematischen Analyse eines Netzplans. Um den Pfad zu identifizieren, werden zwei Rechenschritte durchgeführt:

Vorwärtsrechnung

Ermittlung der frühestmöglichen Anfangs- und Endtermine.

Rückwärtsrechnung

Ermittlung der spätestmöglichen Termine, ohne das Projektende zu gefährden.

Dort, wo früheste und späteste Termine identisch sind, verläuft der Kritische Pfad.

Die Bedeutung der Pufferzeit (Float)

Ein zentrales Element der CPM ist die Pufferzeit. Man unterscheidet:

  • Gesamtpuffer (Total Float): Die Zeit, um die ein Vorgang verschoben werden kann, ohne das Projektende zu gefährden. Er berechnet sich aus der Differenz zwischen der spätesten und der frühesten Lage eines Vorgangs:

Gesamtpuffer = SAZ – FAZ

oder

Gesamtpuffer = SEZ – FEZ

(SAZ = Spätester Anfangstermin, FAZ = Frühester Anfangstermin; SEZ = Spätester Endtermin, FEZ = Frühester Endtermin)

  • Freier Puffer (Free Float): Die Zeit, um die ein Vorgang verschoben werden kann, ohne den frühesten Start des Nachfolgers zu beeinflussen.

Wozu verwendet man den Kritischen Pfad?

Die Identifikation des Kritischen Pfades ist kein Selbstzweck, sondern ein mächtiges Steuerungsinstrument:

  • Fokussierung: Der Projektleiter weiß sofort, welche Aufgaben seine volle Aufmerksamkeit erfordern.
  • Ressourcenoptimierung: Ressourcen werden primär dem Kritischen Pfaden zugewiesen. Bei Aufgaben mit hohem Puffer können Ressourcen hingegen abgezogen werden.
  • Beschleunigung (Crashing): Wenn ein Projekt schneller fertig werden muss, nützt es nichts, beliebige Aufgaben zu beschleunigen. Nur eine Verkürzung von Aufgaben auf dem Kritischen Pfad verkürzt das Gesamtprojekt.
  • Risikomanagement: Er zeigt auf, wo das Risiko einer Terminüberschreitung am größten ist. Im Detail gilt:

Bedeutung für das Risikomanagement

Der Kritische Pfad dient dem Projektleiter als Frühwarnsystem. Da Aufgaben auf diesem Pfad keine Fehlertoleranz erlauben, muss das Monitoring hier am intensivsten sein. Wenn Ressourcen knapp werden, sollten sie vorrangig den Aktivitäten auf dem Kritischen Pfaden zugewiesen werden. Aufgaben abseits des Pfades bieten hingegen Flexibilität („Puffer“), um auf unvorhergesehene Ereignisse zu reagieren.

Ein einfaches Beispiel: „Einzug in ein neues Büro“

Strang A (Der Kritische Pfad)

  1. Mietvertrag unterzeichnen (1 Woche)
  2. Räume renovieren (4 Wochen)
  3. IT-Infrastruktur einrichten (2 Wochen)

Gesamtdauer: 7 Wochen

Strang B (Parallel dazu)

  1. Neue Büromöbel bestellen (2 Wochen Lieferzeit)
  2. Kaffeemaschine kaufen (1 Tag)

Gesamtdauer: ca. 2 Wochen

Analyse

Strang A ist der Kritische Pfad. Die Aufgaben sind voneinander abhängig: Man kann nicht renovieren, bevor der Mietvertrag unterschrieben ist. Wenn die Renovierung eine Woche länger dauert, verzögert sich der Einzug. Wenn die Kaffeemaschine drei Wochen später kommt, ist das zwar ärgerlich, hat aber keinen Einfluss auf das Einzugsdatum (Strang B hat fast 5 Wochen Puffer).

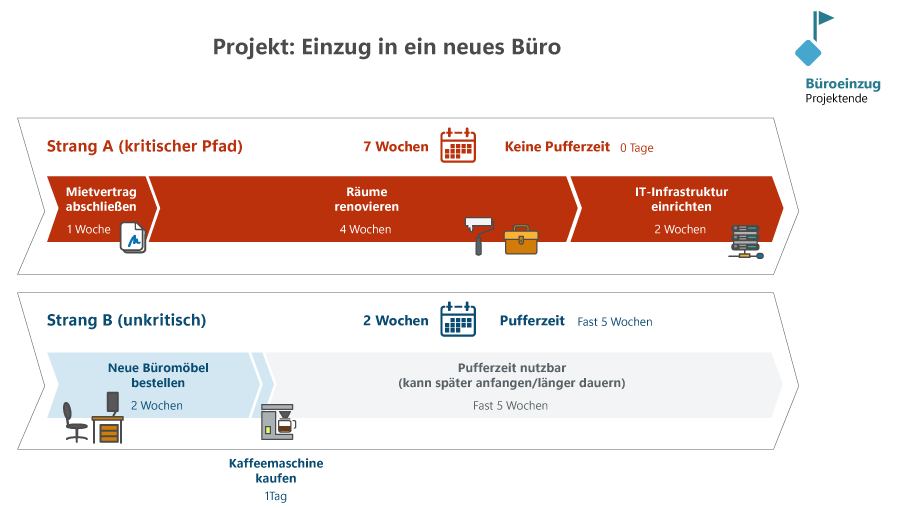

Infografik Kritischer Pfad zum Vergleich zweier Projektabläufe

Kritischer Pfad in agilen und hybriden Kontexten

In rein agilen Frameworks wie Scrum wird selten ein klassischer Kritischer Pfad berechnet, da die Planung in kurzen Sprints erfolgt. Im hybriden Projektmanagement ist er jedoch unverzichtbar: Hier wird die langfristige Roadmap oft über einen Kritischen Pfad gesteuert, während die Umsetzung innerhalb der Phasen agil erfolgt.

Präzision statt Schätzung

Manuelle Fehler

Bei komplexen Projekten mit Hunderten Abhängigkeiten ist der Kritische Pfad händisch kaum noch zu berechnen.

in-STEP BLUE berechnet den Kritischen Pfad automatisch auf Basis Ihrer Netzplan-Logik und hebt ihn im Gantt-Diagramm farblich (meist rot) hervor.

Fehlende Übersicht

Es ist unklar, welche Verzögerung wirklich kritisch ist und welche „gepuffert“ werden kann.

In in-STEP BLUE sehen Sie sofort die Auswirkungen einer Terminverschiebung auf das gesamte Portfolio. Das Tool zeigt Ihnen grafisch, wo Pufferzeiten schmelzen.

Ressourcen-Engpässe

Der Kritische Pfad ist theoretisch klar, aber die Mitarbeiter sind in anderen Projekten gebunden.

Unsere Software verbindet die CPM mit dem Ressourcenmanagement. Sie sehen nicht nur, was zeitlich kritisch ist, sondern auch, ob die benötigten Experten verfügbar sind.

Logo von in-STEP BLUE

Machen Sie Risiken sichtbar, bevor sie das Projekt stoppen

Verzögerungen auf dem Kritischen Pfad verzeihen nichts. Mit in-STEP BLUE  identifizieren Sie Engpässe, bevor sie zum Problem werden. Nutzen Sie die automatisierte Netzplanberechnung, um Pufferzeiten optimal zu managen und Ihre Termingarantie gegenüber Kunden und Management einzuhalten.

Häufige Fragen

Kann es mehr als einen Kritischen Pfad geben?

Ja. Wenn mehrere Ketten von Vorgängen exakt die gleiche Gesamtdauer ohne Puffer aufweisen, gibt es parallele Kritische Pfade. Dies erhöht das Risiko im Projekt deutlich.

Was ist der Unterschied zwischen Kritischem Pfad und Kritischer Kette (Critical Chain)?

Die Critical Path Method betrachtet rein die zeitliche und logische Abfolge. Die Critical Chain Method (CCM) berücksichtigt zusätzlich die begrenzten Ressourcen und nutzt Puffer am Ende des Projekts statt an einzelnen Aufgaben.

Kann sich der Kritische Pfad während des Projekts ändern?

Absolut. Wenn Aufgaben abseits des Pfades so stark verzögert werden, dass ihr Puffer aufgebraucht ist, können sie Teil eines neuen Kritischen Pfads werden.
