Was ist Projektportfoliomanagement?

Projektportfoliomanagement (PPM) ist die zentrale Steuerung einer Gruppe von Projekten und Programmen, um strategische Unternehmensziele zu erreichen. Während das Einzelprojektmanagement die Frage beantwortet: „Machen wir das Projekt richtig?“, fokussiert sich das PPM auf die Frage: „Machen wir die richtigen Projekte?“ PPM dient dazu, begrenzte Ressourcen optimal auf die wertvollsten Vorhaben zu verteilen und Risiken über das gesamte Portfolio hinweg zu minimieren.

Normen und Standards als formaler Rahmen für PPM

Projektportfoliomanagement ist keine einmalige Planung, sondern ein kontinuierlicher Prozess. Zu diesem gehören die Identifikation, Kategorisierung, Bewertung, Auswahl und Priorisierung von Projekten. Das Ergebnis sollte ein balanciertes Portfolio sein, das kurz- und langfristige Ziele sowie Risiken und Erträge im Gleichgewicht hält. Dabei folgt das Projektportfoliomanagement international anerkannten Normen und Standards. Sie definieren Begriffe, Prozesse und Verantwortlichkeiten, um eine einheitliche Sprache zwischen Management, PMO und Teams zu gewährleisten.

ISO 21508:2018 – Der weltweite Standard

Die ISO 21508 ist die wichtigste internationale Norm für das Portfoliomanagement. Sie liefert Leitlinien für das Management von Projektportfolios und konzentriert sich auf:

Strategische Ausrichtung

Wie werden Projekte so ausgewählt, dass sie zur Vision der Organisation passen?

Nutzenrealisierung

Wie wird sichergestellt, dass die investierten Ressourcen tatsächlich den geplanten geschäftlichen Mehrwert bringen?

Governance

Welche Entscheidungsbefugnisse haben die Gremien (z. B. das Portfolio Board)?

Der PMI-Standard für Portfolio Management

Das Project Management Institute (PMI) gibt einen der praxisorientiertesten Standards heraus (The Standard for Portfolio Management). Er unterteilt das PPM in sechs Wissensgebiete:

Strategic Alignment

(Strategische Übereinstimmung)

Governance

(Überwachung und Kontrolle)

Portfolio Performance

(Leistungsmessung)

Portfolio Risk Management

(Risikoerkennung auf Portfolio-Ebene)

Communications Management

(Kommunikation mit Stakeholdern)

Resource Management

(Kapazitätsoptimierung)

DIN 69901-2 – Der deutsche Bezug

Im deutschen Raum spielt die Normenreihe DIN 69901 „Projektmanagement – Projektmanagementsysteme“ eine zentrale Rolle. Die DIN 69901-2 ein Teil davon. Sie definiert Projektmanagement-Prozesse und ordnet sie in ein Prozessmodell ein. Sie bildet die Grundlage für das Multiprojektmanagement und definiert klare Schnittstellen, wie Daten aus Einzelprojekten in das übergeordnete Portfolio fließen müssen.

Die Abgrenzung zwischen PPM und Multiprojekt- und Programmmanagement

Die Begriffe Programm-, Multiprojekt- und Projektportfolio­management werden oft synonym verwendet. Sie beschreiben aber unterschiedliche Ebenen:

Programmmanagement

Bündelt inhaltlich zusammenhängende Projekte, um einen gemeinsamen Nutzen zu erzielen (z. B. Entwicklung einer neuen Flugzeugserie).

Multiprojektmanagement

Fokus auf die operative Bewältigung vieler gleichzeitiger Projekte und die Lösung von Ressourcenkonflikten.

Projektportfoliomanagement

Die oberste strategische Ebene. Hier wird entschieden, welche Programme und Projekte überhaupt gestartet, gestoppt oder verschoben werden, basierend auf der Unternehmensstrategie.

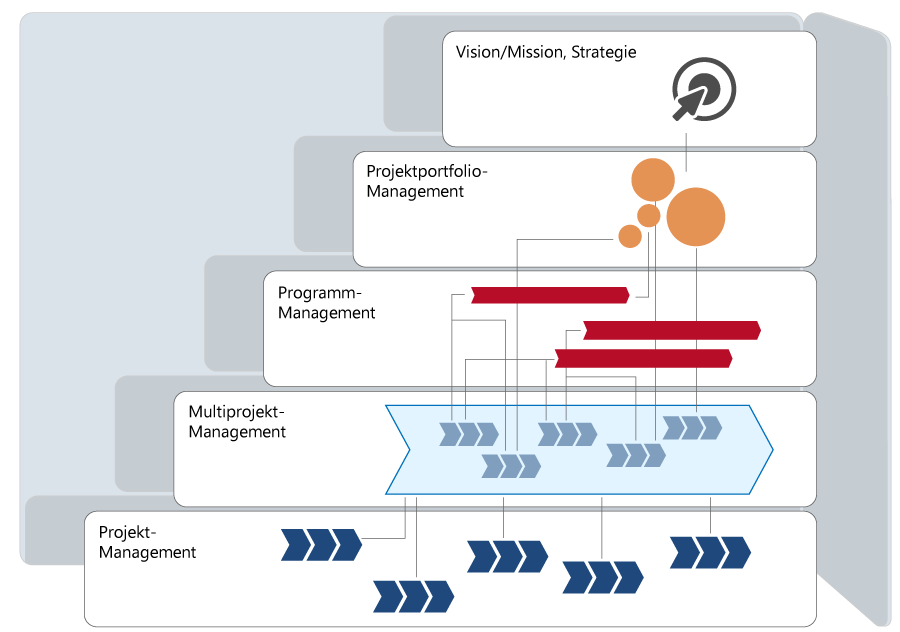

Hierarchie und Schnittstellen zwischen Einzelprojekten, Multiprojekt, Programmen und der übergeordneten Portfolio-Ebene

Projektmanagement ist wie ein Flug, der Passagiere an ein bestimmtes Ziel bringt. Programmmanagement ist wie die Flugsicherung, die dafür sorgt, dass der Flugverkehr reibungslos funktioniert. Portfoliomanagement ist wie das Betreiben eines Flughafens, der rentabel und sicher laufen soll.

Agiles und Lean Portfolio Management (LPM)

In Organisationen, die sich die agile Transformation zum Ziel gesetzt haben, wandelt sich das klassische PPM hin zu agilen Formen:

Agiles Portfoliomanagement

Ersetzt starre Jahresplanungen durch rollierende Zyklen auf drei Ebenen:

  • der operativen (mit Sprints von 1-4 Wochen),
  • der taktischen (mit Iterationen von 2-3 Monaten)
  • der strategischen (mit Zieldefinitionen von 1-2 Jahren).

Alle Ebenen gehen iterativ nach dem PDCA/Deming (Plan – Do – Check – Act) Zyklus vor. Minimum Viable Products (MVP) dienen der Evaluation am Markt. Budgets werden flexibler vergeben, um auf Marktveränderungen reagieren zu können.

Das agile Portfoliomanagement:

  • basiert auf kontinuierlicher Abstimmung der Ziele aller Ebenen miteinander,
  • benötigt die Messung des Durchsatzes über das gesamte Unternehmen, z. B. per Company Kanban Board mit unterschiedlichen Flight Levels,
  • erfordert zur Priorisierung von Backlogs Kenngrößen wie den NPV – Net Present Value (Wert, der unter Berücksichtigung von Verzögerungskosten und Zinseffekten durch die Fertigstellung eines Items erzielt werden kann), CoD – Cost of Delay (Verzögerungskosten, die entstehen würden) oder WSJF – Weighted Shortest Job First (relative Einschätzung, welches Item schnell Wert und Feedback generiert),
  • setzt voraus, dass Arbeit zu den Teams kommt und nicht umgekehrt.

Lean Portfolio Management (LPM)

Ist bekannt aus Frameworks wie Scaled Agile Framework®, SAFe®. Hier steht die Maximierung des Wertflusses (Value Stream) im Vordergrund. Entscheidungen werden dezentralisiert, und die Planung erfolgt auf Basis von Hypothesen statt starrer Business Cases.

Lean Portfoliomanagement unterscheidet sich vom klassischen Projektportfoliomanagement, indem

  • die Arbeit den Mitarbeitern zugewiesen wird, nicht umgekehrt,
  • die gewünschten Ergebnisse definiert werden, nicht die gewünschte Menge der Ergebnisse,
  • „Wert“ klar und immer neu definiert wird und die Wertschöpfung wichtiger ist als das Controlling von Kosten,
  • Entscheidungen und Pläne rückblickend in festen Abständen auf der Grundlage von Feedback besprochen werden,
  • Budget und Finanzierung in kurzen Zyklen flexibel angepasst werden können, anstatt jährlich festzustehen.

Warum ist Projektportfoliomanagement sinnvoll?

  • Strategische Ausrichtung: Jedes Projekt zahlt direkt auf die Firmenziele ein.
  • Transparenz: Überblick über alle laufenden und geplanten Investitionen.
  • Ressourcenoptimierung: Vermeidung von Überlastung durch faktenbasierte Kapazitätsplanung.
  • Risikomanagement: Identifikation von Abhängigkeiten zwischen Projekten.

Die Kernaufgaben im Projektportfoliomanagement

PPM ist kein statischer Zustand, sondern ein dynamischer Steuerungsprozess. Die Aufgaben des Portfoliomanagements lassen sich in drei Phasen unterteilen: Planung, Steuerung und Abschluss.

Phase 1: Planung mit strategischer Auswahl und Initiierung

Die wichtigste Aufgabe bei der Planung ist die Filterfunktion („Gatekeeping“), um sicherzustellen, dass nur werthaltige Projekte gestartet werden:

  • Bewertung & Priorisierung: Projektanträge werden auf Basis von Chancen, Risiken und ihrer strategischen Bedeutung für die Organisation geprüft und anschließend genehmigt oder abgelehnt.
  • Initiierung: Identifikation von Lücken im Portfolio und gezielte Initiierung neuer Projekte, um strategische Ziele zu erreichen.
  • Strukturierung: Gruppierung von Projekten in hierarchische Portfolios, um unterschiedliche Geschäftsbereiche oder Produktlinien separat steuerbar zu machen.

Phase 2: Operative Steuerung und Koordination

Ist das Portfolio aktiv, liegt der Fokus auf der Optimierung des Gesamtsystems:

  • Abhängigkeitsanalyse: Identifikation und Überwachung von Wechselwirkungen zwischen geplanten und laufenden Projekten (z. B. technologische Abhängigkeiten).
  • Ressourcen- & Synergie-Management: Koordinieren von Ressourcen über Projektgrenzen hinweg, um Konflikte zu vermeiden und Synergien (z. B. gemeinsames Nutzen von Prototypen) zu heben.
  • Portfolio-Controlling: Kontinuierliche Überwachung der laufenden Projekte hinsichtlich Risiken, Ressourceneinsatz und der tatsächlichen Steigerung des Geschäftswertes.

Phase 3: Abschluss und Wissenstransfer

PPM endet nicht einfach mit dem Projektende, sondern sichert den langfristigen Erfolg:

  • Erfolgsbewertung: Evaluierung abgeschlossener Projekte, um festzustellen, ob der versprochene Nutzen (Business Value) tatsächlich eingetreten ist.
  • Lessons Learned: Sicherung von Erfahrungswerten aus dem Portfolio, um diese produktiv für Folgeprojekte zur Verfügung zu stellen und Fehlentwicklungen künftig zu vermeiden.

Praxisbeispiel: Strategische Priorisierung

Stellen wir uns ein mittelständisches Unternehmen im Bereich Medizintechnik vor. Die Kapazitäten der Fachabteilungen sind begrenzt, aber es liegen 15 Projektanträge für das nächste Geschäftsjahr vor – von der Entwicklung einer neuen App bis hin zur Modernisierung der Produktionsanlage.

Um das Portfolio objektiv zu steuern, nutzt das PMO eine Scoring-Matrix. Jedes Projekt wird anhand von vier strategischen Kriterien auf einer Skala von 1 bis 10 bewertet:

  1. Strategischer Fit: Wie stark zahlt das Projekt auf das Jahresziel „Digitalisierung“ ein?
  2. Wirtschaftlichkeit (ROI): Wie schnell amortisieren sich die Investitionskosten?
  3. Dringlichkeit / Compliance: Gibt es gesetzliche Fristen (z. B. neue EU-Verordnungen), die einen Start erzwingen?
  4. Risiko: Wie hoch ist die Wahrscheinlichkeit für technische oder personelle Rückschläge?

Die Auswertung: Das Portfolio-Bubble-Chart

Die Ergebnisse werden in einem Bubble-Chart visualisiert. Die X-Achse zeigt das Risiko, die Y-Achse den strategischen Nutzen, und die Größe der Blase steht für das benötigte Budget.

  • Top-Priorität: Projekte oben links (hoher Nutzen, geringes Risiko) werden sofort gestartet.
  • Strategische Wetten: Projekte oben rechts (hoher Nutzen, hohes Risiko) werden genau beobachtet und ggf. mit erfahrenen Teams besetzt.
  • Streichen / Verschieben: Projekte im unteren Bereich werden konsequent aussortiert, um Ressourcen für die wertvollen Vorhaben freizugeben.

Vom Excel-Chaos zur strategischen Steuerung

„Blindflug“ bei der Priorisierung

Es ist unklar, welches Projekt den höchsten strategischen Wert hat.

objectiF RPM ermöglicht eine gewichtete Bewertung von Projekten anhand strategischer Kriterien. So entsteht eine objektive Rangfolge für Ihr Portfolio.

Ressourcenkonflikte

Teams sind chronisch überlastet, weil zu viele Projekte gleichzeitig laufen.

Mit der Kapazitätsplanung in objectiF RPM sehen Sie sofort, wann Ressourcen erschöpft sind, und können Projekte im Portfolio zeitlich verschieben.

Mangelnde Transparenz

Das Management erhält keine aktuellen Statusberichte über das Gesamtportfolio.

Automatisierte Portfolio-Dashboards liefern Echtzeit-Daten über Kosten, Termine und Fortschritte aller Projekte direkt aus der Datenbank.

Manuelle Portfolio-Steuerung

Projektbewertungen und Portfolioentscheidungen basieren auf manuellen Tabellen, die schnell veralten und keinen Gesamtüberblick bieten.

Statt eine Scoring Matrix mühsam in Excel zu pflegen, bietet objectiF RPM automatisierte Workflows. Sobald ein Projektantrag bewertet wurde, erscheint er im Portfolio-Dashboard. Das Management sieht sofort die Auswirkungen auf die Gesamtkapazität: „Wenn wir Projekt A starten, müssen wir Projekt B um drei Monate verschieben.“

Logos von objectiF RPM und objectiF RM

Die richtigen Projekte für Ihre Unternehmensziele

Wissen Sie heute schon, welche Projekte Sie morgen zum Erfolg führen wollen? Mit objectiF RPM verwandeln Sie Ihre Unternehmensstrategie in ein messbares Portfolio. Bewerten Sie Potenziale objektiv, priorisieren Sie mit Weitsicht und behalten Sie den ROI immer im Blick.

Häufige Fragen

Wer verantwortet das Projektportfoliomanagement?

In der Regel liegt die Verantwortung beim Portfolio Board oder einem zentralen Project Management Office (PMO), das eng mit der Geschäftsführung zusammenarbeitet.

Was ist ein Portfolio-Backlog?

Im agilen Portfoliomanagement ist das Portfolio-Backlog die zentrale Liste aller strategischen Initiativen (Epics), die darauf warten, in die Umsetzung zu gehen.

Wie oft sollte ein Projektportfolio bewertet werden?

Je nach Dynamik sollte das Projektportfolio monatlich oder quartalsweise, im agilen Umfeld rollierend bewertet werden.

Wie hängen PPM und Requirements Engineering zusammen?

PPM entscheidet, dass ein Produkt gebaut wird; das Requirements Engineering definiert im Detail, was gebaut wird. Beide müssen synchronisiert sein, um den ROI sicherzustellen.
