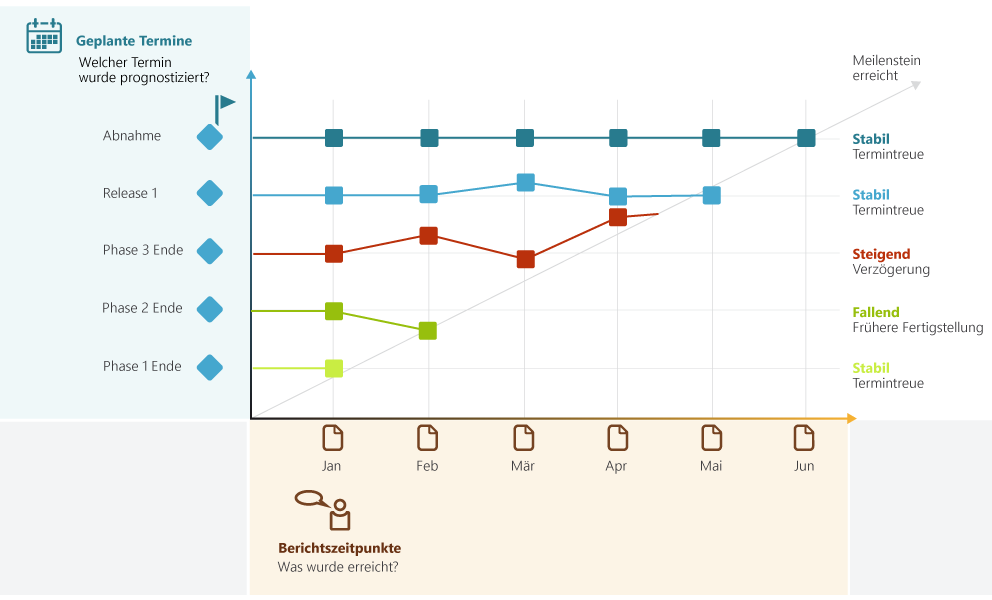

Die Meilensteintrendanalyse (MTA) ist eine Methode des Projektcontrollings zur grafischen Überwachung von Terminen. Sie visualisiert die zeitliche Entwicklung von Meilensteinen über den gesamten Projektverlauf. Durch den Vergleich von Berichtszeitpunkten und geschätzten Fertigstellungsterminen macht das MTA-Diagramm Trends sichtbar: Horizontale Linien signalisieren Termintreue, steigende Linien deuten auf Verzögerungen hin.
Das MTA-Diagramm verstehen: Die Achsen
Ein MTA-Diagramm besitzt zwei Zeitachsen:
Die vertikale Achse (Y)
Zeigt die geplanten Termine der Meilensteine
Die horizontale Achse (X)
Zeigt die Berichtszeitpunkte (Wann wurde die Schätzung abgegeben?)
Die 3 typischen Trends und ihre Bedeutung
So wird ein MTA-Diagramm interpretiert:
- Horizontaler Verlauf: Im Idealfall ergibt sich für jeden Meilenstein eine horizontale Linie. Das bedeutet, dass sich der geplante Termin trotz fortschreitender Zeit nicht verändert hat. Der Meilenstein ist stabil. Die Planung ist realistisch und wird eingehalten.
- Steigender Verlauf (V-Form): Der Termin verschiebt sich bei jedem Bericht weiter nach hinten. Warnsignal: Hier droht ein Verzug, der oft den Kritischen Pfad betrifft.
- Fallender Verlauf: Der Meilenstein wird voraussichtlich früher erreicht als geplant. Dies deutet auf Puffer oder eine sehr vorsichtige Planung hin.
Die Goldene Regel der MTA
Um die Verlässlichkeit der Analyse zu gewährleisten, gilt:
Aktualisierungs-Intervall ≤ Berichtszyklus
Die Daten müssen regelmäßig und ehrlich gepflegt werden. Ein „Einfrieren“ von Terminen im Diagramm, obwohl die Arbeit im Verzug ist, macht die MTA als Frühwarnsystem wertlos.
Warum die MTA im Projektalltag unverzichtbar ist
Die MTA ist in Projekten ein äußerst hilfreiches Instrument:
Sie dient als Frühwarnsystem: Tendenzen werden sichtbar, lange bevor ein Termin tatsächlich gerissen wird.
Sie schafft Transparenz: Stakeholder sehen auf einen Blick den „Gesundheitszustand“ der Termine.
Sie ist psychologisch nützlich: Das Team schärft sein Bewusstsein für realistische Schätzungen.
Praxistipps: Die 4 häufigsten MTA-Muster richtig interpretieren
Ein erfahrener Projektleiter sieht im MTA-Diagramm mehr als nur Linien. Er erkennt Verhaltensmuster und systemische Probleme.
1. Die „Himmelsleiter“ (Kontinuierlicher Verzug)
- Muster: Die Linie steigt bei jedem Berichtszeitpunkt stetig an.
- Interpretation: Hier liegt ein systematisches Problem vor. Entweder wurden die Aufgaben völlig unterschätzt, oder die Ressourcen sind dauerhaft überlastet. Oft steckt das „Studentensyndrom“ dahinter (man beginnt zu spät mit der Arbeit).
- Maßnahme: Prüfen Sie die Aufwandsschätzungen kritisch. Ein „Weiter-so“ wird den Endtermin massiv gefährden. Greifen Sie hart ein, indem Sie den Scope reduzieren oder Prioritäten verschieben.
2. Das „Zick-Zack“ (Planungsunsicherheit)
- Muster: Der Termin springt zwischen „früher“ und „später“ hin und her.
- Interpretation: Das Team hat keine klare Sicht auf das Ziel. Oft sind die Anforderungen unklar oder es gibt häufige Richtungswechsel durch Stakeholder. Die Planung ist nicht stabil.
- Maßnahme: Sorgen Sie für „Definition of Ready“. Meilensteine dürfen erst dann fest verplant werden, wenn die Abhängigkeiten und Anforderungen klar sind. Verbessern Sie die Kommunikation zwischen Team und Stakeholdern.
3. Die „Senkrechte Wand“ (Das böse Erwachen)
- Muster: Die Linie verläuft lange Zeit horizontal (alles scheint perfekt) und springt kurz vor dem Termin plötzlich steil nach oben.
- Interpretation: Klassisches „Watermelon Reporting“ (außen grün, innen rot). Das Team hat Probleme verschwiegen oder war zu optimistisch, bis es sich nicht mehr verbergen ließ.
- Maßnahme: Fördern Sie eine offene Fehlerkultur. Wenn die MTA erst kurz vor Schluss reagiert, ist sie als Frühwarnsystem gescheitert. Nutzen Sie Tools wie in-STEP BLUE, um den Fortschritt anhand von tatsächlichen Arbeitsergebnissen (statt nur Schätzungen) zu validieren.
4. Die „Landebahn“ (Stabilität am Ende)
- Muster: Nach einer Phase der Bewegung nähert sich die Linie der Diagonale (der Ziellinie) an und verläuft dort stabil.
- Interpretation: Das Projekt hat sich „eingeschwungen“. Die Schätzungen sind nun präzise, die Risiken bekannt und im Griff.
- Maßnahme: Vertrauen Sie dem Prozess, aber bleiben Sie wachsam. Dies ist der Idealzustand für die finale Phase.
Checkliste: 3 Fragen für jede MTA-Sitzung
Damit die MTA ihre volle Wirkung entfaltet, sollten Sie bei jedem Review diese drei Fragen stellen:
- Ist der Trend auf dem Kritischen Pfad? Ein Verzug bei einem Puffer-Meilenstein ist ärgerlich, ein Verzug auf dem Kritischen Pfad ist kritisch für das gesamte Projekt.
- Sind die Daten ehrlich? Wenn seit drei Berichten kein Termin mehr gewandert ist, fragen Sie nach: Ist das echte Stabilität oder mangelnde Pflege?
- Gibt es Abhängigkeiten? Wenn Meilenstein A steigt, warum bleibt Meilenstein B (der logisch darauf folgt) horizontal? Hier liegt oft ein logischer Fehler in der Planung vor.
MTA auf Knopfdruck
Manueller Aufwand
Eine MTA in Excel zu pflegen ist zeitaufwendig, da man alle historischen Planungsstände manuell archivieren muss.
In in-STEP BLUE wird die MTA automatisch generiert. Das System speichert bei jedem Meilenstein-Update den historischen Stand, sodass das Diagramm ohne Zusatzaufwand aktuell bleibt.
Schluss mit der manuellen Datenpflege!
Eine Meilensteintrendanalyse in Excel zu führen, kostet Zeit und Nerven. Mit in-STEP BLUE generieren Sie Ihr MTA-Diagramm vollautomatisch aus dem Projektverlauf. Das System archiviert jeden Planungsstand für Sie, sodass Sie Trends auf Knopfdruck visualisieren.
Häufige Fragen
Wie oft sollte eine MTA aktualisiert werden?
Idealerweise zu jedem offiziellen Berichtszeitpunkt (z. B. wöchentlich oder alle zwei Wochen). Je häufiger die Daten fließen, desto präziser ist der Trend erkennbar.
Ersetzt die MTA den Netzplan?
Nein. Die MTA ist ein Controlling-Instrument für die Zeit. Der Netzplan (Kritischer Pfad) ist ein Planungs-Instrument für die Logik. Beide ergänzen sich ideal.
Funktioniert die MTA auch in agilen Projekten?
In agilen Projekten nutzt man eher Burndown-Charts. Die MTA kann jedoch auf der „Release-Ebene“ sinnvoll sein, um zu überwachen, ob die geplanten Release-Termine stabil bleiben.
